广州在建地铁线路进展更新!十二号线浔峰岗至云溪公园段完结“电通”

时间: 2025-08-21 12:01:57 |   作者: 10kV开关柜系列

  • 产品介绍
产品概述

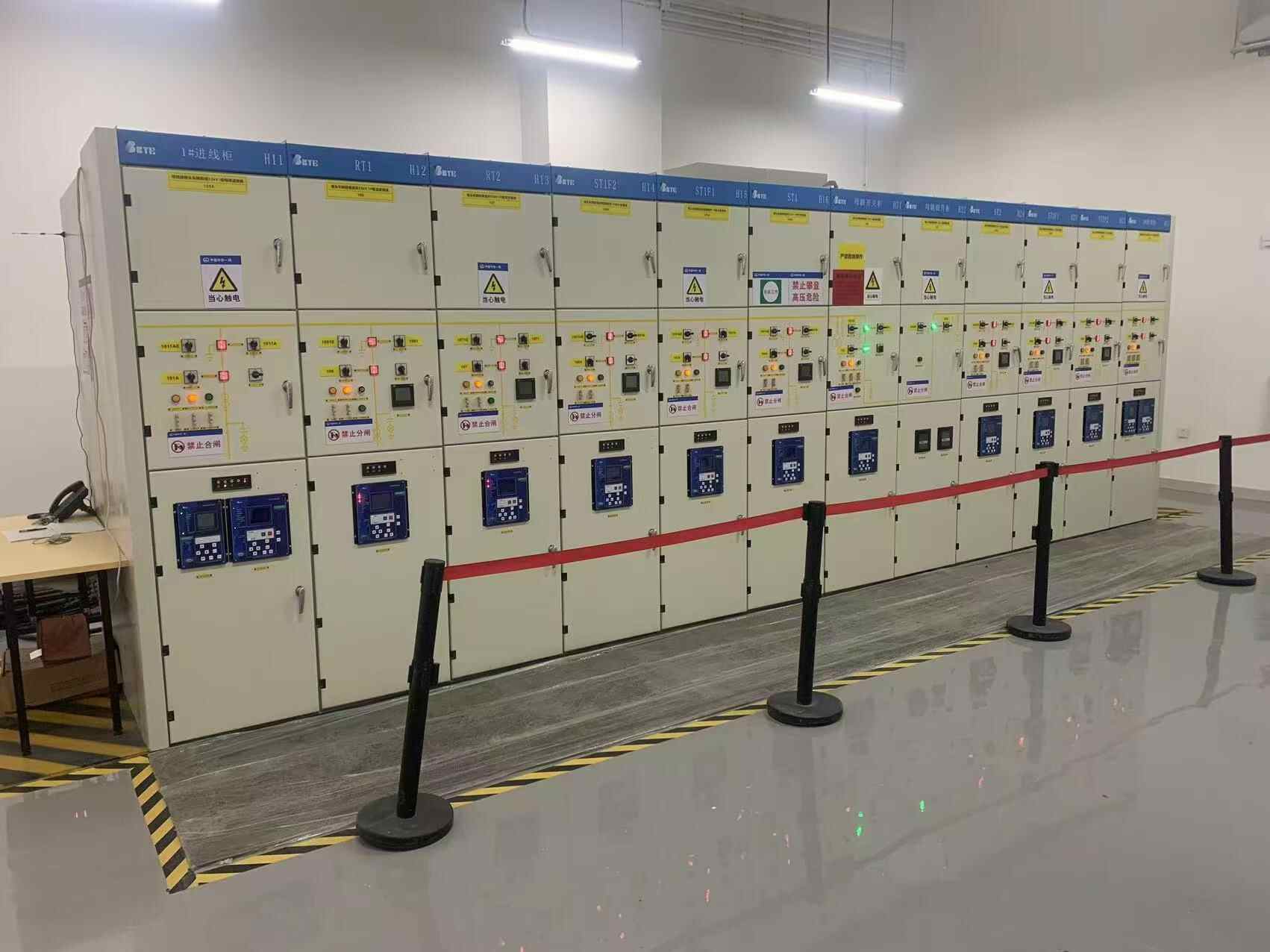

  近来,跟着广州地铁十二号线云溪公园站变电所一次性送电成功,标志着该线浔峰岗至云溪公园段变电所及33千伏环网顺利完结“电通”,为该段后续信号、通讯、动力照明、通风等体系设备带电调试和冷热滑实验等提供条件。

  “电通”是地铁线路建造进程中继“洞通”“轨通”之后的又一个重要建造节点。依据规划的基本要求,地铁十二号线浔峰岗站、聚龙站别离与既有六号线、八号线同名换乘站点互为援助供电,须在既有运营线路换乘站点进行设备改造及联络环网电缆敷设,合计加装2面33千伏高压柜,及6000余米敷设环网电缆及控缆。

  针对既有运营线路改造难度大、有用施工时刻短的难题,广州地铁与施行工程单位中铁一局科学优化施行工程的计划,加大人力物力投入,将施工过程细化,使命分化到人,时刻准确到分,全面加强施工进展把控,顺利完结了该段2个站点的既有线改造施工,为准时送电奠定了根底。

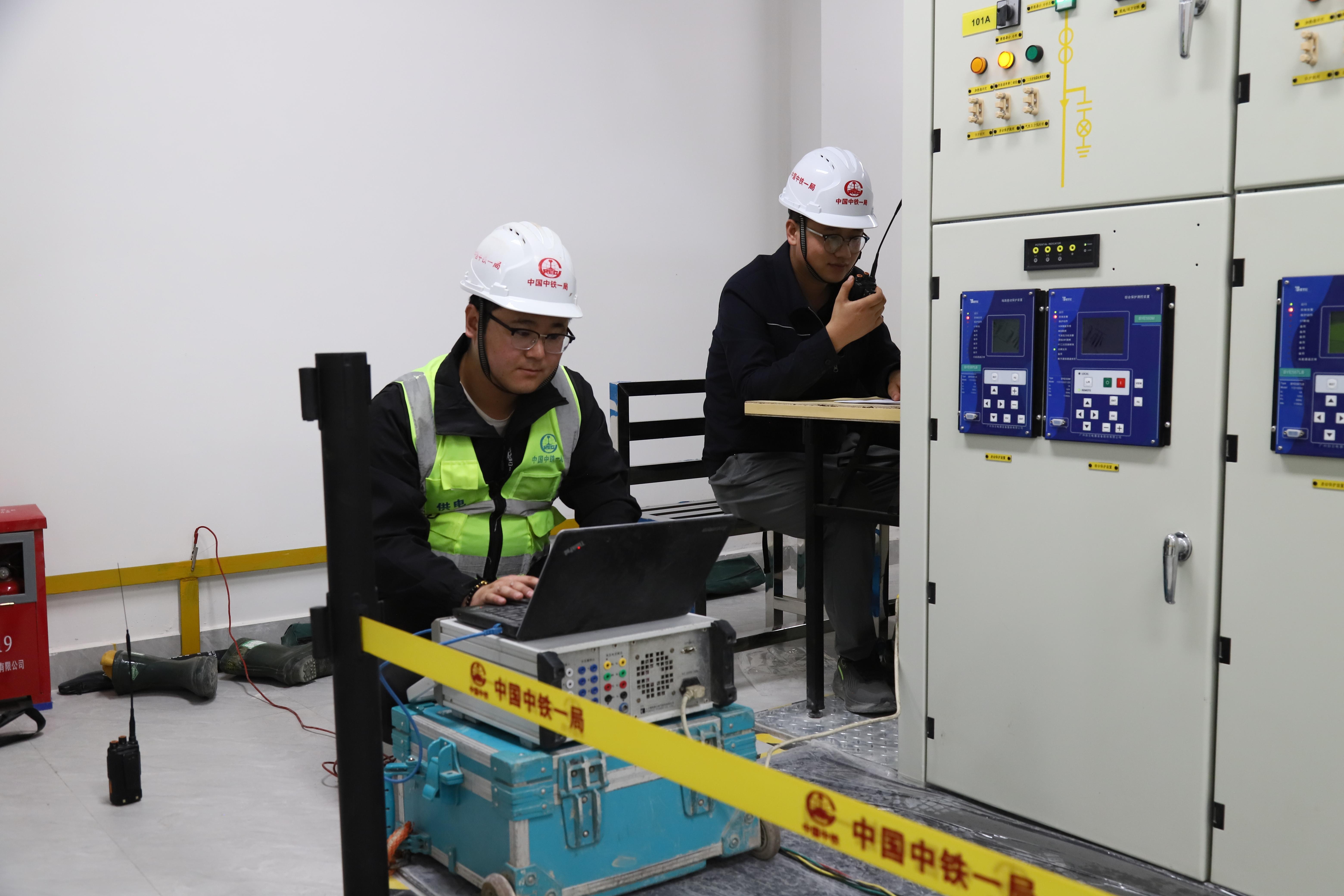

  供电体系施工接口多、安排协调作业量大、工期节点紧,为此拟定了具体的送电计划及应急预案,并建立送电指挥部,下设调度组、送电小组、应急抢险组、安全防护组和后勤保障组等专业小组,各司其职完结既定使命。送电前,建造者们对送电规模、时刻、条件、人员安排、计划、施行工程的计划及安全应急预案等前置条件进行了核对。送电进程中,各小组人员有序操作,保证了一次性送电成功。

  到现在,十二号线(浔峰岗—大学城南)土建工程累计完结88%。25座车站中,22座已封顶,3座正在进行土建施工;24个区间中,21个已贯穿,3个进行土建施工;收支段线台盾构机正在掘进。全线座车站进行机电施工;大学城南停车场、大学城南停车场(含收支场线)至东湖段(不含东湖站)轨行区已“三权”移送,槎头车辆段进行机电施工及调试。

  十号线(西塱-石牌桥)土建工程累计完结90%。14座车站中,12座已封顶进行机电施工,1座进行土建施工,1座进行前期预备;14个区间中,13个已贯穿进行机电施工,1个进行土建施工;收支段线已贯穿。西塱至广州大路中段已环网电通。广钢新城车辆段已具有接车条件。

  十一号线(火车站-琶洲-火车站)土建工程累计完结99%。全线车站、轨行区及赤沙车辆段悉数完结“三权”移送。

  十三号线二期(向阳-鱼珠)土建工程累计完结87%。23座车站中,17座已封顶、6座进行土建施工;全线区间地道已贯穿。凰岗停车场及盖体进行土建及机电施工,鱼珠停车场已“三权”移送。18座车站开端机电装置及装饰施工。

  十四号线二期(嘉禾望岗-广州火车站)土建工程累计完结64%。8座车站中,6座已封顶,1座进行土建施工,剩下1座进行前期预备;9个区间中,8个已贯穿,剩下1个区间进行前期预备。6座车站进行机电装置及装饰施工。

  十八号线后通段(冼村-广州东站)土建工程累计完结48%。广州东至冼村区间盾构段已贯穿,正在进行暗挖段施工。

  二十二号线后通段(陈头岗-芳村)土建工程累计完结91%。4座车站均已封顶展开机电施工;4个区间中,3个已贯穿,1个进行土建施工。

  八号线北延段(滘心-广州北站)土建工程累计完结12%。11座车站中,7座开端做土建施工,其他进行施行工程前预备;11个区间中,1个进行土建施工,其他进行施行工程前预备。

  八号线北延段支线(江府-纪念堂)土建工程累计完结8%。11座车站中,1座主体已封顶、7座进行土建施工,其他3座进行前期预备。11个区间(含收支场线个进行土建施工,其他进行施行工程前预备。
